4MW/0.67MWh超级电容+16MW/8MWh 磷酸铁锂混合储能调频系统

4MW/0.67MWh超级电容+16MW/8MWh 磷酸铁锂混合储能调频系统

2025-11-04 15:39

广东珠海金湾发电有限公司(企业自主投资7380万元)

EPC总包方:南方电网电力科技股份有限公司

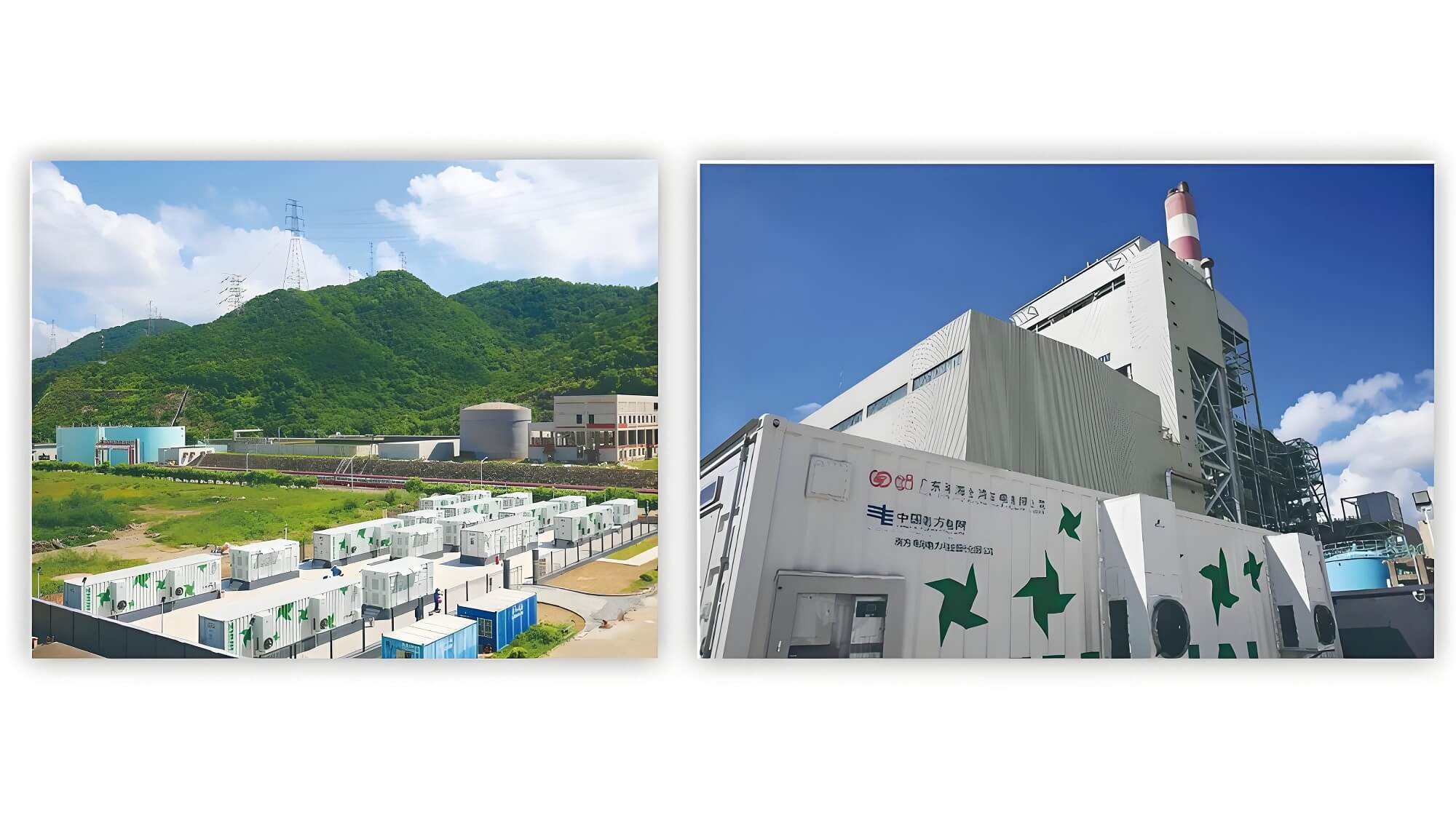

项目概况:在电厂3号、4号(2*600MW)燃煤发电机组侧安装建设一套16MW/8MWh磷酸铁锂+4MW/0.67MWh超容混合储能系统。

建设过程:项目于2022年7月完成招标,2023年4月正式开工建设,2023年11月1日投入商业运行。

项目运行情况:储能项目投运后超级电容器等效循环次数约7200次,磷酸铁锂电池等效循环次数约1200次。平均综合调频性能指标K值为1.381日最高K值为1.92,月平均调频里程为331GW,月均收益438万元。
